Construction
État des travaux de construction
8 juin 2016

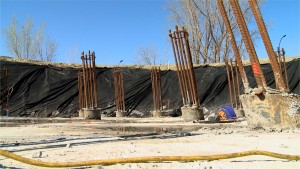

Les activités de construction se poursuivent au chantier du parc éolien Pierre-De Saurel. Au cours des deux dernières semaines, nous avons procédé à la pose de l’armature et à la coulée complète de béton de la fondation de l’éolienne PS-12. Du côté de la fondation de l’éolienne PS-04, la pose de l’armature est pratiquement terminée et une première coulée de béton a eu lieu. Des travaux d’excavation en vue de la construction de la fondation de l’éolienne PS-10 sont en cours.
L’installation des pieux sera complétée au courant des prochains jours sur les éoliennes PS-01, PS-02 et PS-03.
La ligne de raccordement d’Hydro-Québec qui part du parc éolien jusqu’au poste de distribution situé à Saint-David en est à ses dernières étapes de construction dans ce secteur.

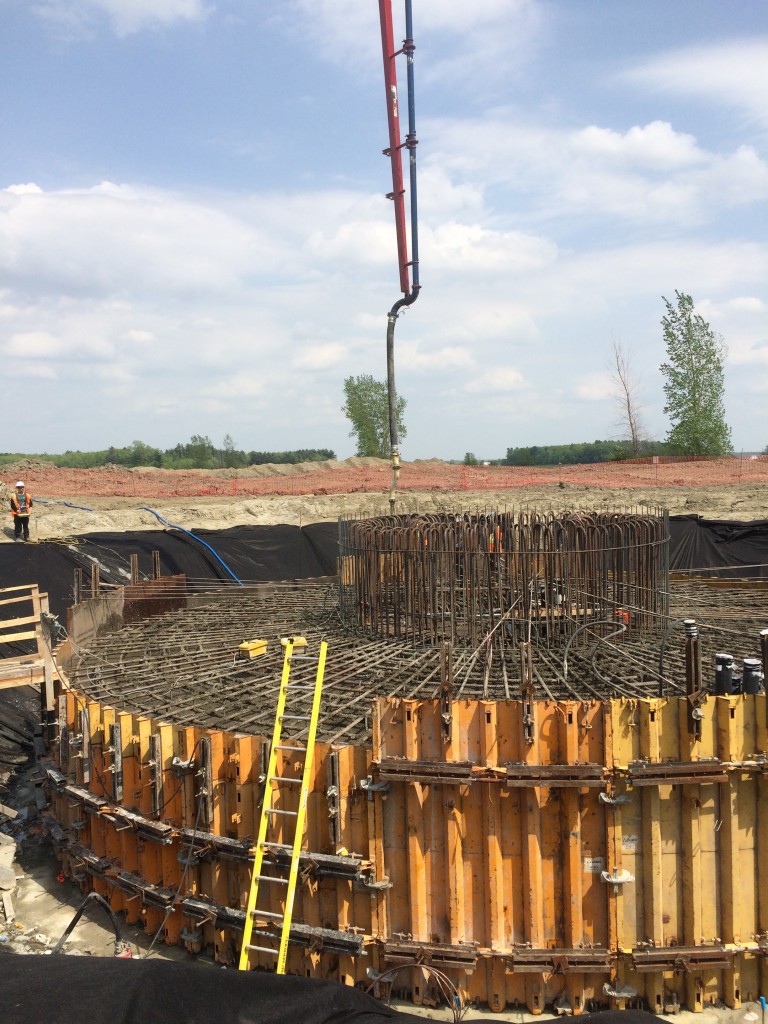

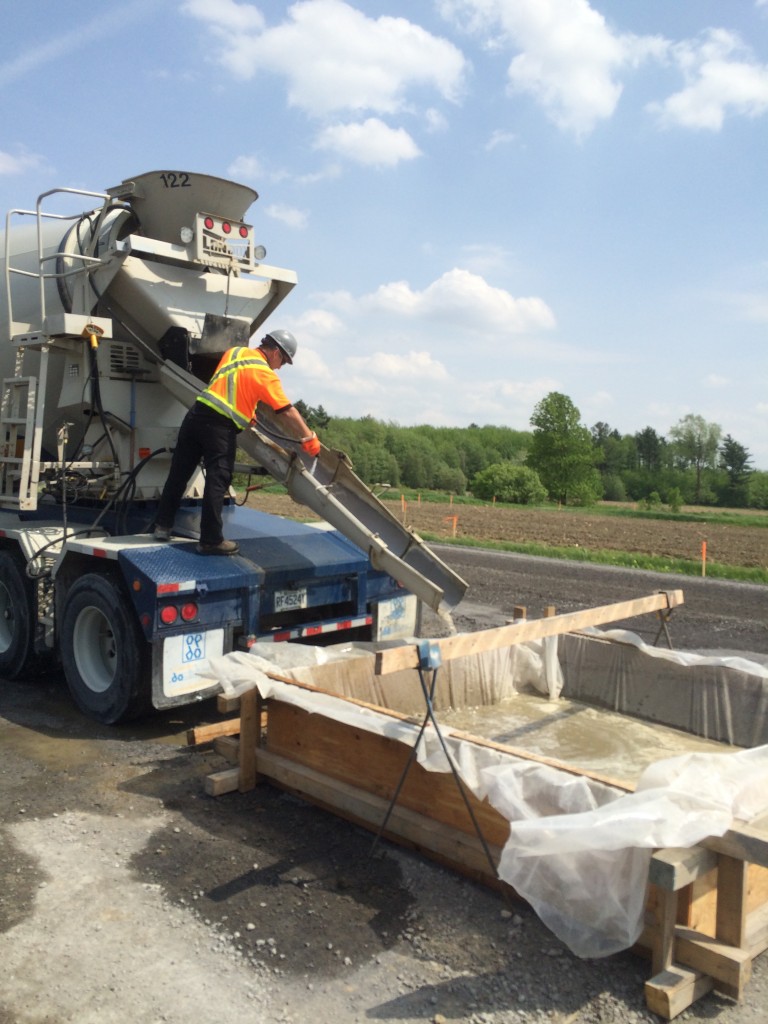

![]() Pompage du béton, coffrage et armature
|

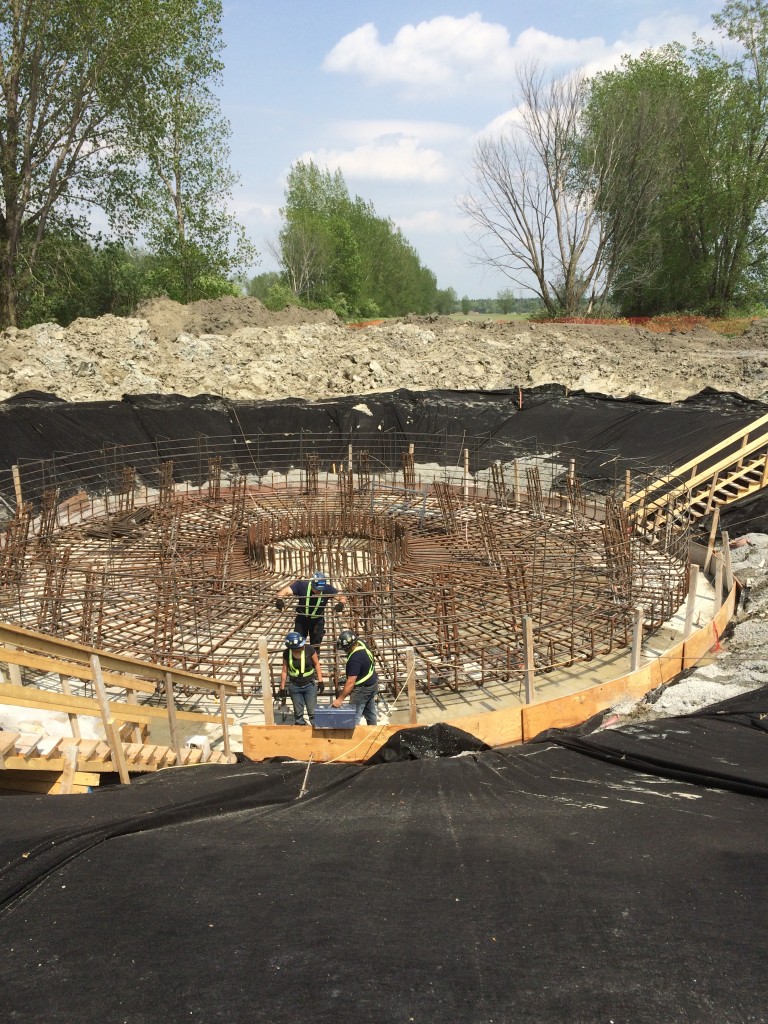

![]() Pose de l’armature d’une fondation |
![]() Lavage d’une bétonnière |

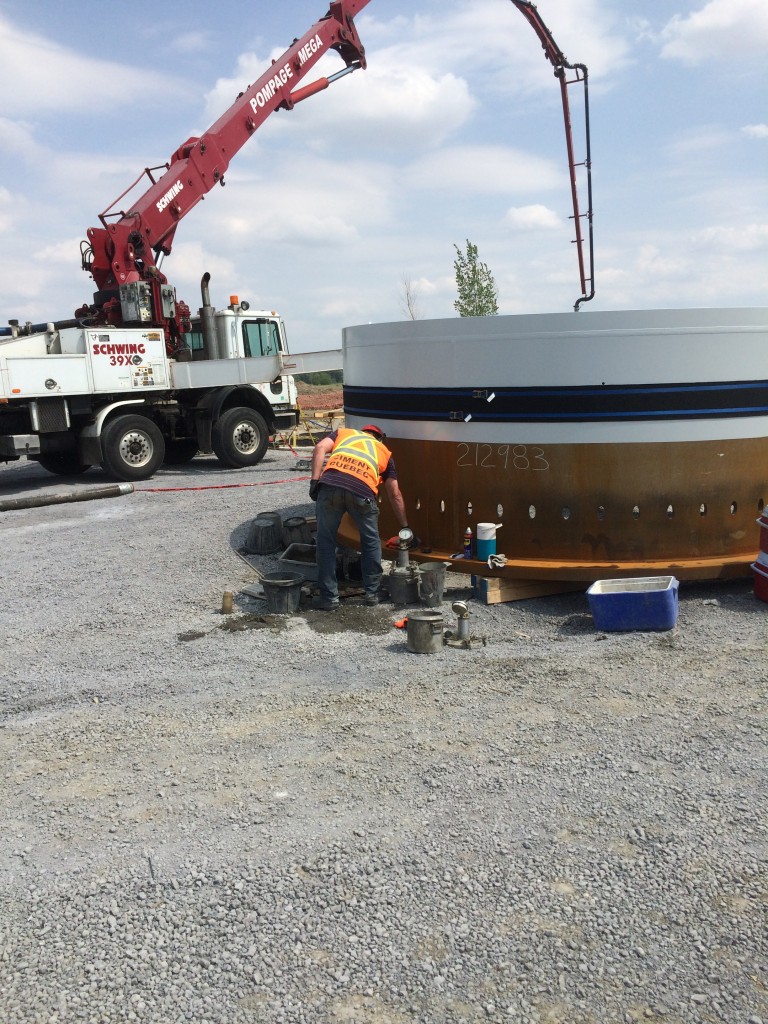

![]() Pompage du béton |

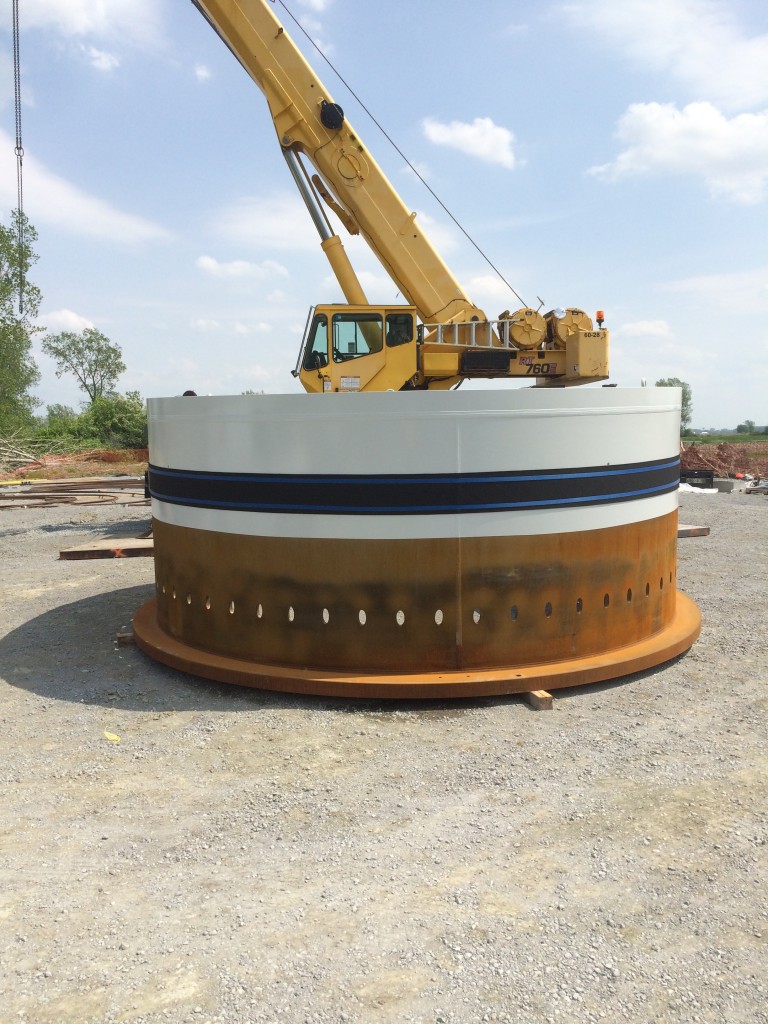

![]() Virole d’ancrage de fondation |
![]() Installation de la ligne de raccordement |
24 mai 2016

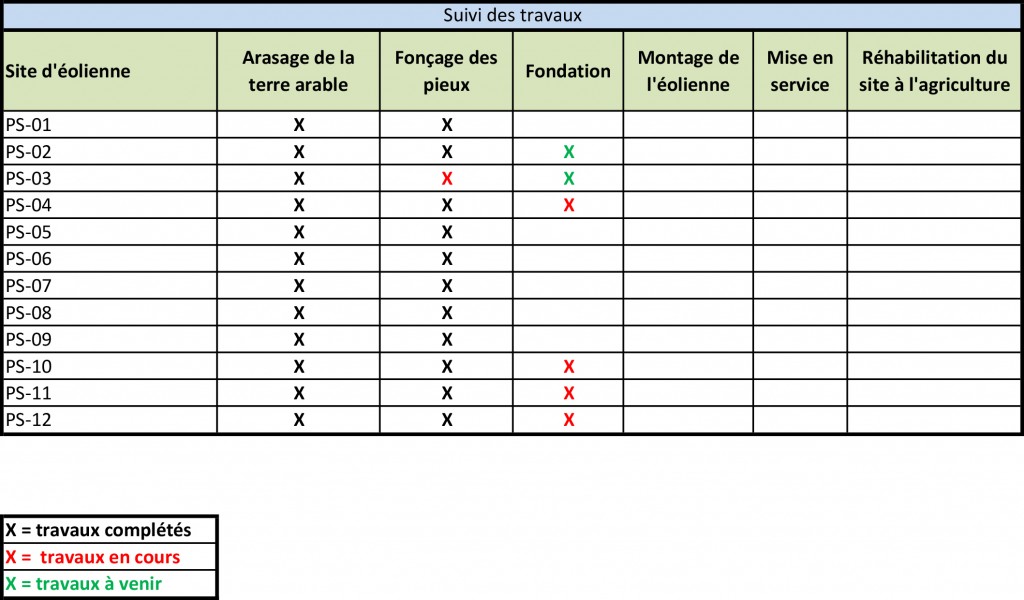

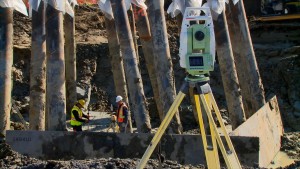

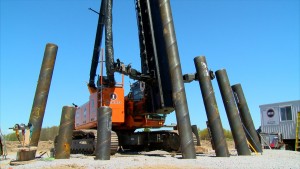

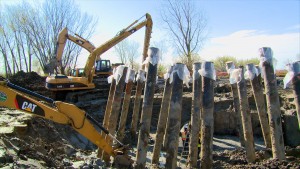

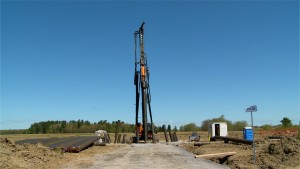

Les travaux vont bon train sur le chantier de construction de Parc éolien Pierre-De Saurel. La majorité des pieux des fondations sont maintenant installés. L’excavation des fondations vient de commencer. La semaine dernière, les travaux de construction des chemins d’accès on été complétés.
Au cours des dernieres semaines, ce sont environ 20-25 travailleurs qui étaient en permanence sur le chantier. À ce jour, plus de 200 travailleurs ont accédés au chantier, et un total de 14 300 heures ont été travaillées en date du 30 avril.
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
Dépliant d’information sur le chantier de construction et les règles de sécurité à suivre
